Najbardziej prawdopodobny termin domknięcia nadmorskiej S6 to dziś 26 czerwca 2026 r., i właśnie ta data interesuje kierowców najbardziej. W tym tekście porządkuję aktualny stan budowy, pokazuję, które fragmenty trasy są już dostępne, a które wciąż są na finiszu, oraz wyjaśniam, co to realnie zmieni dla wyjazdów z Trójmiasta, przez Słupsk i Koszalin, aż po Szczecin.
Najważniejsze informacje o otwarciu S6 nad Bałtykiem
- Najbardziej prawdopodobny termin uruchomienia ostatniego brakującego fragmentu S6 to 26 czerwca 2026 r.
- Chodzi o domknięcie ciągu na Pomorzu, czyli odcinka, który ma połączyć ruch od strony Trójmiasta z trasą w kierunku Słupska i Koszalina.
- Wiosną 2026 r. oddano do ruchu 22,1-kilometrowy odcinek Leśnice – Bożepole Wielkie.
- Na końcówce prac są już głównie odbiory, audyt BRD i porządkowanie oznakowania, a nie duże roboty ziemne.
- Po pełnym otwarciu ponad 300 km nadmorskiego ciągu będzie przejezdne szybciej i bez części lokalnych przewężeń.
Najbardziej prawdopodobny termin otwarcia ostatniego odcinka
Na dziś odpowiedź jest dość konkretna: piątek, 26 czerwca 2026 r. to najbardziej prawdopodobna data udostępnienia ostatniego brakującego fragmentu S6 na Pomorzu. Nie traktowałbym jej jeszcze jak daty wyrytej w kamieniu, ale wszystko wskazuje na końcową prostą i bardzo mały margines zmian.
Najważniejsze jest tu rozróżnienie między samą budową a momentem dopuszczenia ruchu. Na końcu takich inwestycji nie dzieje się już „duży” plac budowy, tylko wchodzą w grę odbiory, kontrola bezpieczeństwa i formalne zamknięcie tematu. Dla kierowcy liczy się właśnie ten moment, kiedy można wjechać na nowy odcinek bez kombinowania z objazdami, a nie sama uroczystość przecięcia wstęgi.
Ja patrzę na tę datę tak: jeśli nic nie wyskoczy po drodze, to właśnie 26 czerwca ma największy sens z punktu widzenia zwykłego użytkownika trasy. Żeby zrozumieć, skąd bierze się ten termin, trzeba zobaczyć, jak wygląda cały pomorski pakiet inwestycji.

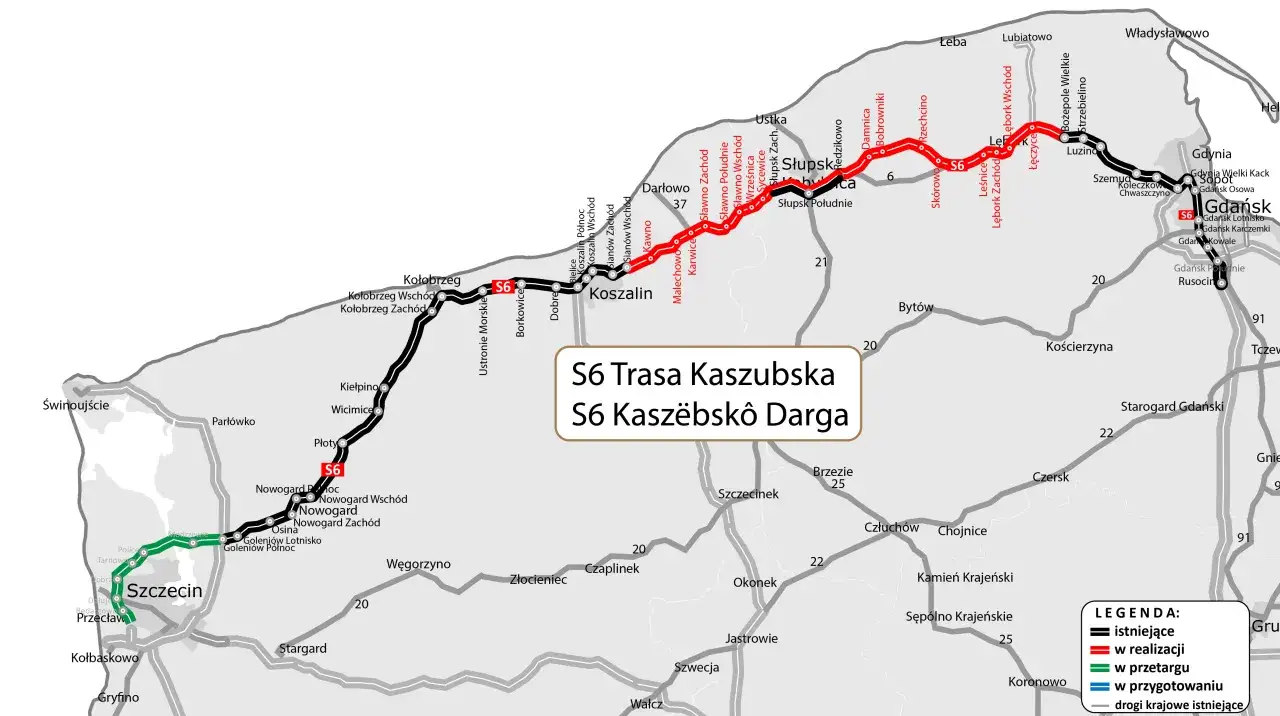

Które fragmenty S6 są już gotowe, a które domykają całość
GDDKiA rozbija tę inwestycję na kilka zadań, ale dla kierowcy ważny jest efekt końcowy: spójny ciąg drogi szybkiego ruchu wzdłuż wybrzeża. W praktyce chodzi o cztery odcinki od strony Słupska do Bożepola Wielkiego, które składają się na ostatni brakujący pakiet.
| Odcinek | Długość | Rola w trasie |
|---|---|---|
| Słupsk – Bobrowniki | 16,1 km | Domyka przejście od obwodnicy Słupska i przenosi ruch poza lokalny układ drogowy. |
| Bobrowniki – Skórowo | 13,2 km | Łączy kolejne miejscowości tak, by ruch tranzytowy nie wchodził w gęstą zabudowę. |
| Skórowo – Leśnice | 10,9 km | Wprowadza trasę w rejon Lęborka i kończy środkowy fragment układu. |

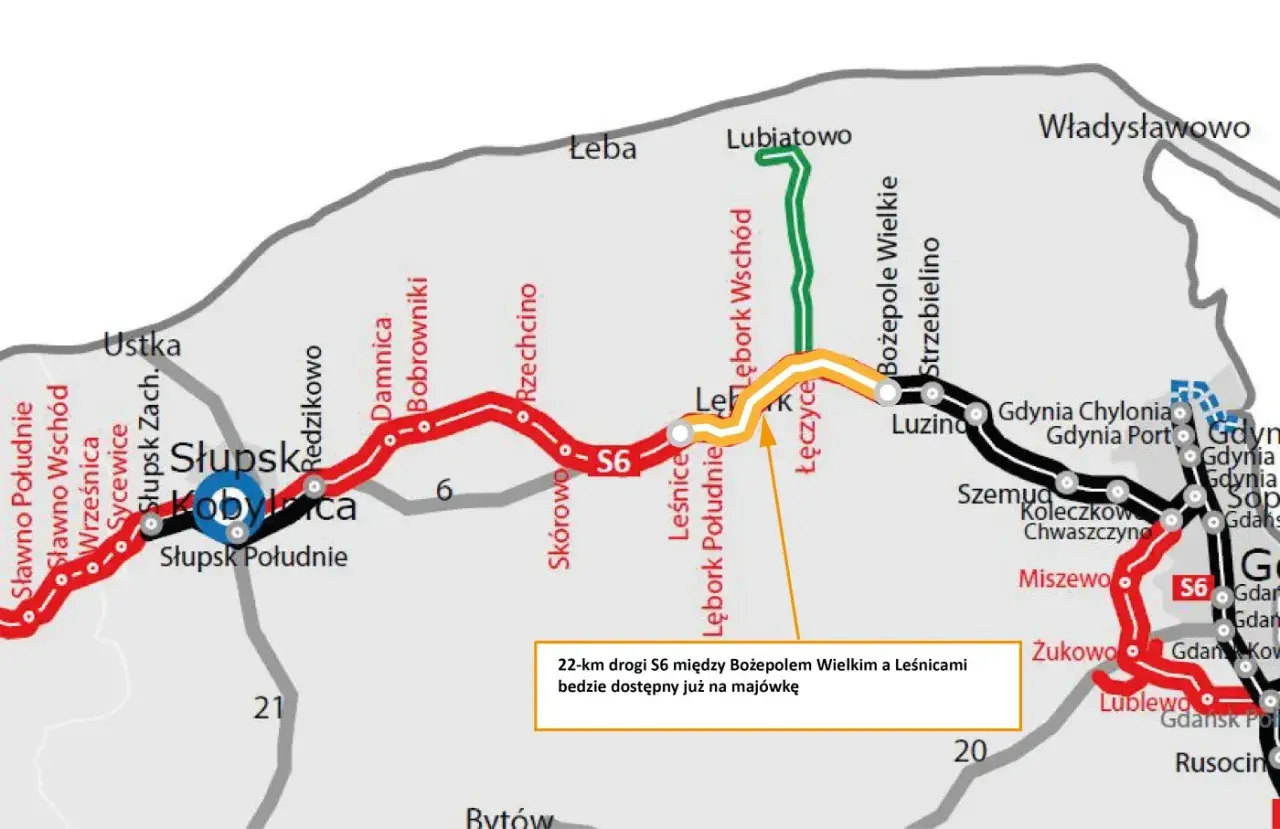

| Leśnice – Bożepole Wielkie | 22,1 km | Spina całość z gotowym już od lat odcinkiem prowadzącym w stronę Gdyni. |
Wiosną 2026 r. otwarto już 22,1-kilometrowy fragment Leśnice – Bożepole Wielkie, co mocno przybliżyło finał całej trasy. Właśnie dlatego teraz mówimy nie o kolejnej „małej poprawce”, tylko o domknięciu ostatniego dużego ciągu, który ma dać ponad 300 km szybkiego przejazdu wzdłuż morza. To też dobry moment, żeby wyjaśnić, czemu termin wciąż może się minimalnie przesunąć.
Dlaczego ta data wciąż może się minimalnie przesunąć
Na końcowym etapie inwestycji najwięcej czasu zjadają formalności, a nie asfalt. Audyt BRD, czyli kontrola bezpieczeństwa ruchu drogowego, potrafi zatrzymać udostępnienie trasy, jeśli trzeba jeszcze poprawić barierę, znak, oznakowanie poziome albo element odwodnienia. Do tego dochodzą odbiory inwestycji prowadzone przez GDDKiA i nadzór budowlany.
To jest też moment, w którym wychodzą rzeczy pozornie drobne, ale ważne z punktu widzenia bezpieczeństwa. Brak jednego oznakowania, niedokończona organizacja ruchu czy korekta w ostatnim detalu mogą przesunąć otwarcie o 1-3 dni, choć na mapie wygląda to jak „już gotowe”. Na takim etapie nie chodzi więc o wielkie opóźnienie, tylko o dopięcie finału.
Warto mieć w głowie jeszcze jedną rzecz: sama inwestycja na odcinku Słupsk – Bożepole Wielkie to projekt liczony w miliardach. GDDKiA szacuje wartość całego przedsięwzięcia na niemal 2,9 mld zł, więc końcówka nie może być odpalona na skróty. I właśnie dlatego lepiej patrzeć na nią jak na proces, a nie jak na jedną magiczną godzinę otwarcia.
Skoro mechanika końcówki jest już jasna, warto przejść do tego, co kierowca realnie zyska na trasie w codziennej jeździe.
Co zmieni pełna S6 w codziennej jeździe
Ja patrzę na tę trasę tak: jej największy zysk nie polega wyłącznie na wyższej prędkości przelotowej. Najważniejsze jest zniknięcie niepewności, która zawsze wracała na dawnych odcinkach DK6 w sezonie letnim. Gdy droga jest ciągła, ruch staje się bardziej przewidywalny, a podróż mniej męcząca.
- Mniej lokalnych zwężeń i mniej miejsc, w których ruch turystyczny miesza się z ruchem miejskim.
- Lepsza przepustowość w weekendy i w okresie wakacyjnym, kiedy nad morze jedzie najwięcej aut.
- Większy komfort dla rodzinnych kombi, SUV-ów, busów i aut z przyczepą, bo trasa jest bardziej płynna.
- Łatwiejsze planowanie dla aut elektrycznych, choć przy szybszej jeździe trzeba pamiętać o wyższym zużyciu energii.
- Mniej nerwowych hamowań, skrzyżowań i wjazdów przez miejscowości po drodze.
Na poziomie mapy to wygląda jak kosmetyka, ale w praktyce chodzi o odciążenie całego wybrzeża. S6 jest częścią większego układu, który ma połączyć Trójmiasto ze Szczecinem w sposób znacznie bardziej przewidywalny niż dotychczas. Z tego powodu następny krok to już nie sama teoria, tylko sensowne planowanie wyjazdu.
Jak planować wyjazd, jeśli jedziesz nad morze jeszcze przed końcem czerwca
Jeśli jedziesz tą trasą w ostatnich dniach przed otwarciem, rozsądnie jest założyć margines bezpieczeństwa. Najlepiej potraktować 26 czerwca 2026 r. jako termin docelowy, ale nie planować podróży tak, jakby od rana wszystko musiało działać bez zmian. W praktyce najbezpieczniej przyjąć 2-3 dni buforu, zwłaszcza jeśli to wyjazd wakacyjny albo służbowy z twardą godziną dojazdu.
- Sprawdź komunikaty w dniu wyjazdu, a nie dzień wcześniej, bo organizacja ruchu potrafi zmienić się z rana na popołudnie.
- Nie zakładaj, że nowy odcinek od razu będzie pusty. Pierwszy weekend po otwarciu zwykle przyciąga wielu kierowców z czystej ciekawości.
- Jeśli jedziesz z przyczepą, kamperem albo mocno obciążonym autem, wybierz spokojniejszą porę dnia. Na świeżo otwartej trasie ruch bywa bardziej nerwowy niż sam przejazd.
- Alternatywę miej zarysowaną wcześniej, zwłaszcza jeśli dojazd ma znaczenie czasowe. Nawigacja nie zawsze natychmiast uwzględnia najnowszą organizację ruchu.
To są proste rzeczy, ale właśnie one robią różnicę w dniu wyjazdu. Gdy odcinek zostanie już oficjalnie udostępniony, warto jeszcze pamiętać o jednej pułapce interpretacyjnej, bo nie każde „otwarcie” oznacza, że temat inwestycji jest już zamknięty.
Nie myl przedwakacyjnego otwarcia z końcem wszystkich prac na S6
Otwarcie ostatniego brakującego fragmentu pomorskiej S6 będzie dla kierowców najważniejszym momentem tego roku na północy kraju, ale nie oznacza końca wszystkich drogowych historii związanych z tą ekspresówką. W tle pozostają jeszcze większe, dłużej prowadzone zadania, w tym prace w rejonie Szczecina, które mają własny harmonogram i własną skalę trudności.
Dlatego gdy ktoś pyta mnie o termin otwarcia S6, odpowiadam krótko: na dziś najbardziej prawdopodobna jest końcówka czerwca 2026 r., konkretnie 26 czerwca, ale warto śledzić komunikaty aż do samego dnia udostępnienia. Dla kierowcy liczy się przede wszystkim to, że nadmorski ciąg staje się spójny, a podróż od Trójmiasta przez Słupsk i Koszalin będzie wreszcie mniej zależna od lokalnych objazdów i sezonowych korków.
Jeśli planujesz wyjazd tą trasą, trzymaj w głowie jedną prostą zasadę: data 26 czerwca 2026 r. jest dziś najlepszym punktem odniesienia, ale przed samą podróżą zawsze sprawdź aktualny status ruchu. To właśnie takie kilka minut weryfikacji najczęściej oszczędza najwięcej czasu na drodze.
